УК ТЭЦ продолжает подготовку к зиме

| Новости

Заместитель председателя Комитета энергетического надзора и контроля Министерства энергетики Республики Казахстан Ернар Хасенов ознакомился с ходом подготовки Усть-Каменогорской ТЭЦ к отопительному сезону 2026-2027 годов. Особое внимание было уделено ремонту основного оборудования и реализации крупных инфраструктурных проектов, направленных на повышение надежности станции.

Ремонтная кампания на УК ТЭЦ продлится до октября и охватит все 17 единиц основного оборудования. В 2026 году на подготовку станции к зиме будет направлено свыше 16 млрд тенге.

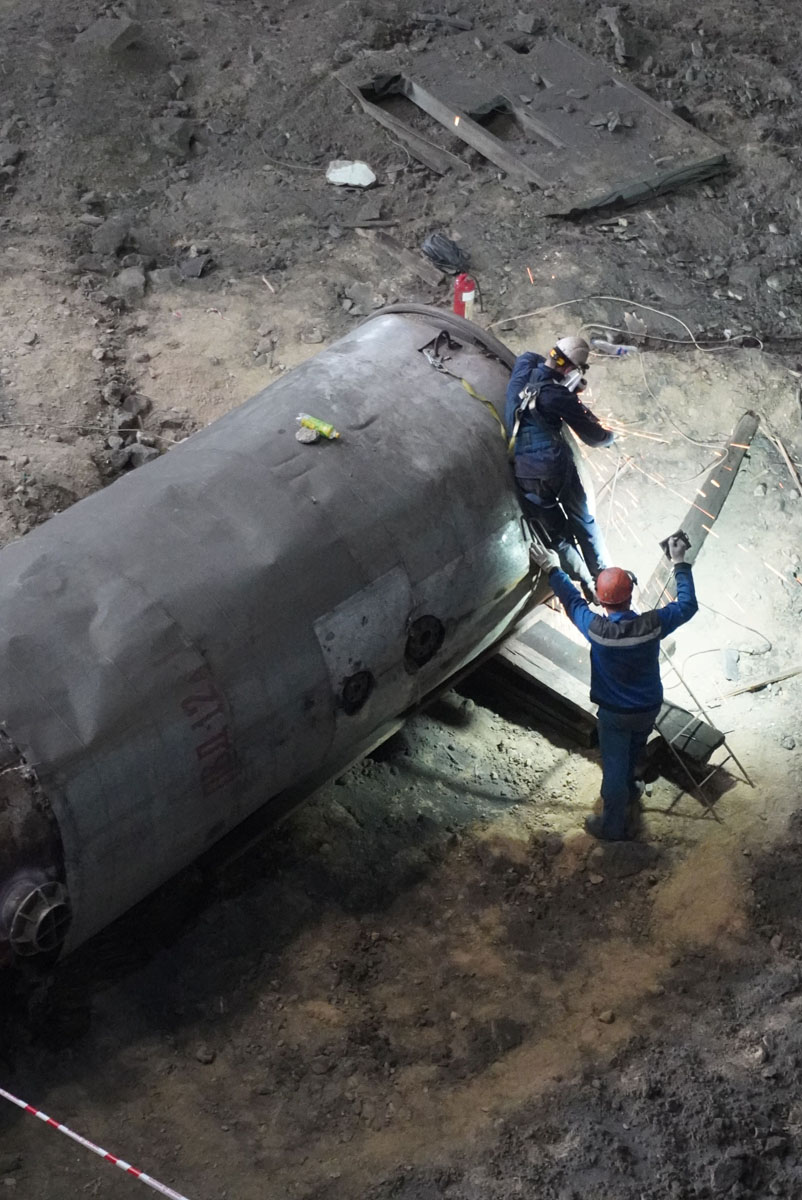

На сегодняшний день завершен ремонт котлоагрегатов № 7,9,12 и 13 и турбоагрегатов №7,9. На турбоагрегате среднего давления № 6 проведен капитальный ремонт турбины, также завершен ремонт генератора. В настоящее время работы продолжаются на котлоагрегатах № 10,11 и 15, а также на турбоагрегате № 10.

Одновременно с ремонтной кампанией на станции реализуется комплекс стратегически важных проектов модернизации.

Ключевой из них - расширение УК ТЭЦ со строительством нового турбоагрегата № 13 и котлоагрегата № 16. Проект предусматривает внедрение наилучших доступных технологий, направленных на снижение воздействия станции на окружающую среду.

Также в этому году приступили к реализации первого этапа реконструкции открытого распределительного устройства ОРУ-110 кВ № 2. Модернизация электротехнического оборудования рассчитана до 2029 года и позволит повысить надежность выдачи мощности станции.

В рамках второго этапа капитального ремонта обновляются сети подземного промышленного водовода. Полностью завершить проект планируется в 2028 году.

Кроме того, начата реконструкция трубопроводов питательной воды среднего давления. Реализация проекта рассчитана до 2027 года.

Еще одним значимым направлением стала реконструкция главного корпуса второй–четвертой очередей. Проект предусматривает повышение надежности и сейсмостойкости здания, от технического состояния которого напрямую зависит стабильная работа основного оборудования станции. Завершение работ запланировано на 2027 год.

Комплексная ремонтная кампания и модернизация ключевой инфраструктуры позволят повысить надежность УК ТЭЦ, снизить технологические риски и обеспечить устойчивое прохождение предстоящего отопительного сезона.



Адрес: РК, г. Усть-Каменогорск, ул. Промышленная, 2 (карта)
Приемная: +7 (7232) 290-359, вн. 7359 / Канцелярия: +7 (7232) 290-389, вн.7389
Email: uktets@uktets.kz

© 1947-2026 ТЭЦ «Усть-Каменогорск» Все права защищены. | Техническая поддержка сайта arctika.kz
